930套平台“落户”渤海,中建八一东营国华HG14海上光伏项目打造“蓝色能源田”

访问次数 : 发布时间 :2025-12-09

日,全球最大开放式海上光伏 —— 东营国华 HG14 海上光伏项目已完成全部 930 套平台施工任务,基本具备全部子阵并网发电条件,助力我国可再生能源发展实现新突破。


该项目位于东营市垦利区以东海域,规划装机容量 100 万千瓦,是国内首个 GW 级桩基固定式海上光伏项目,也是全球最大的开放式海上光伏工程。项目并网发电后,预计整体年发电量 17.8 亿度,能满足约 267 万城镇居民一年用电需求,相当于节约标准煤约 59 万吨、减少二氧化碳排放量约 144 万吨。


从建设规格来看,每个光伏平台长 60 米、宽 35 米,面积相当于 5 个标准篮球场,以 15 度精确倾角面朝南方,采用双面双玻结构可同时吸收阳光与海面反射光。平台下方钢管桩打入海床约 20 米,项目在国内海上光伏领域首次应用 “钢管桩 + 钢桁架” 结构形式,依靠 4 颗管桩支腿支撑起重约 85 吨的平台结构,钢管桩使用寿命可达 30 年以上,能抵抗 11 级强风。此外,项目计划采用海洋牧场与海上光伏一体化设计,构建 “上可发电、下可养殖” 的渔光互补生态发展模式,实现海洋空间综合开发利用。

在施工模式上,项目针对平台尺寸大、安装距离远等特点,创新打造 “陆上游牧式产线”,将构件拼装地点迁至露天码头并进行模块化施工,构件经轨道车运输至指定部位,拼装完成即可 “上船出海”。同时,项目研发国内首套大型光伏项目 “134813” 技术体系 ——“中建海伏” 智能建造装备群,其搭载的智能调平稳桩平台可一键调平并同步打下单个平台的 4 颗钢管桩,累计完成 3720 颗钢管桩沉桩,避免了传统施工 “打一颗桩、移一次船” 的弊端。

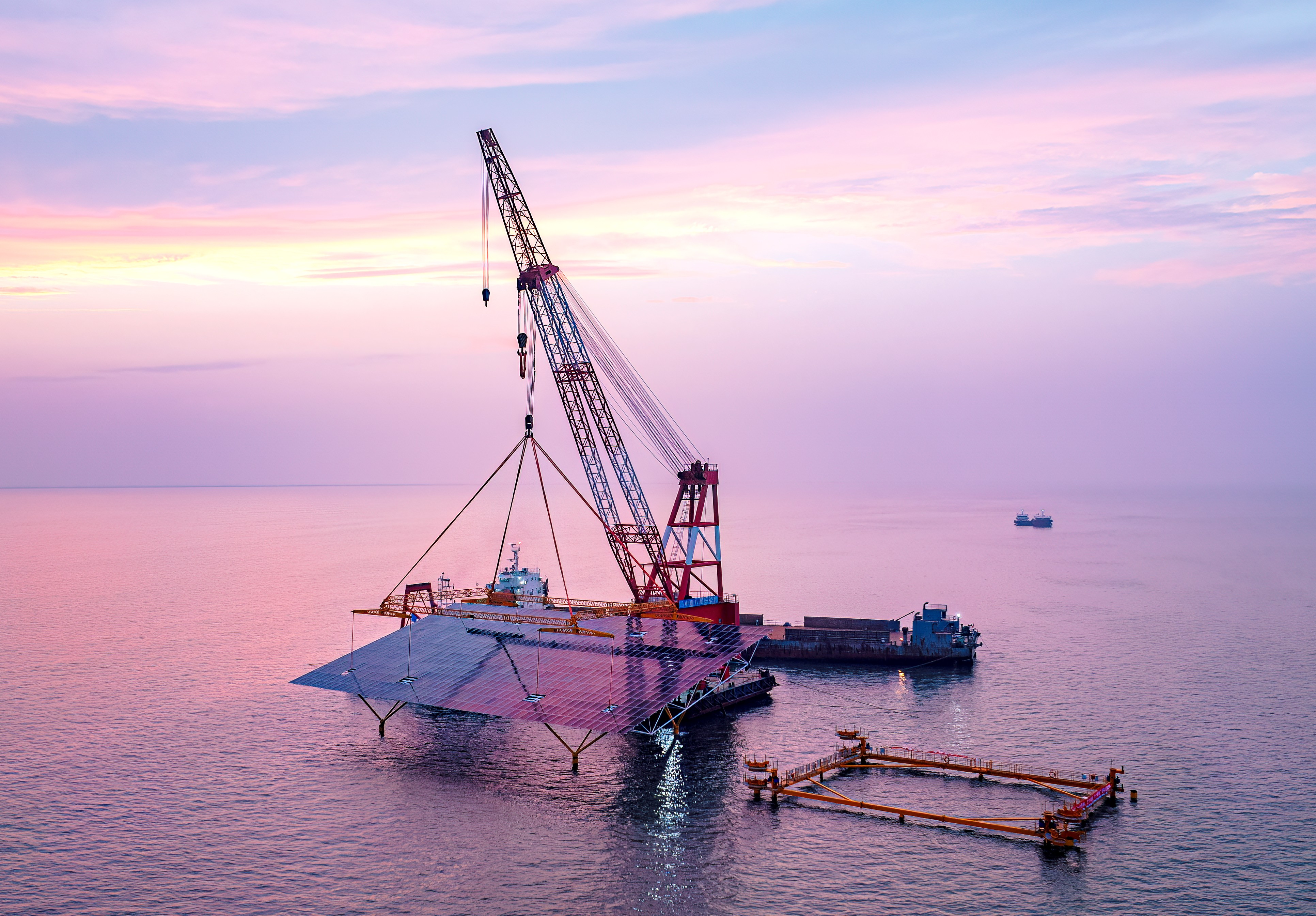

针对施工区域水位差异,项目采用差异化吊装技术:深水区用大型起重船和专用吊具完成平台吊装,浅水区则研发 “浮托法” 运输及安装技术,实现风浪中毫米级精准对接。项目累计吊装超 7000 次,吊装钢结构总量约 7.7 万吨,高峰时期百余艘船只往来穿梭,4 个码头、3 个作业面同步施工,单套平台安装时间缩短至 56 分钟,可实现每天 8 套平台落户大海。

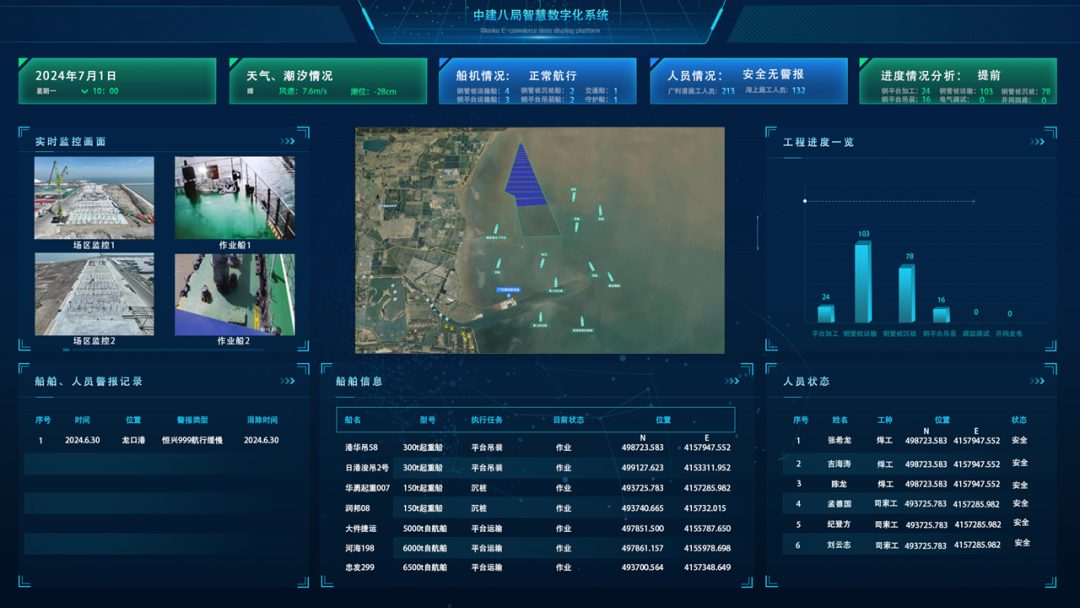

为保障海上施工安全,项目打造海上光伏施工智能监管平台,整合天气、环境、人员、船机、物料等信息,实现作业船只航迹监控调度、物料及关键工序进度监管等功能,达成管理可视化。同时,项目研发智能潮位监测系统和智能风浪预测系统,结合实时监测与历史规律分析实现高精度趋势预测,全面应用无人机和无人船巡检,构建 “天 - 空 - 海 - 地” 全域施工监控。此外,项目还研发自动脱钩缓降分配吊架以规避高空解钩风险,为夜间赶潮施工人员配备安全肩灯,守护作业安全。



中建八一助力海上光伏产业规模化发展,为能源绿色转型与海洋经济高质量发展注入澎湃动能。
